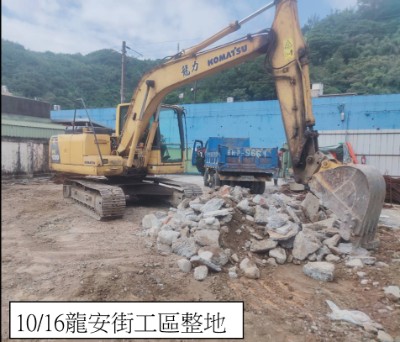

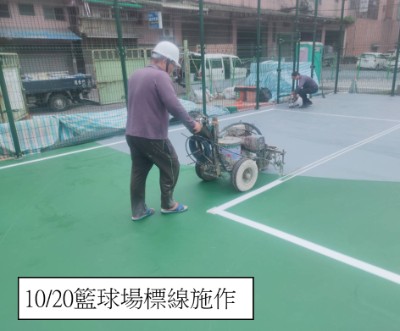

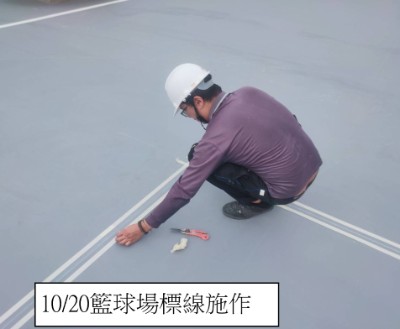

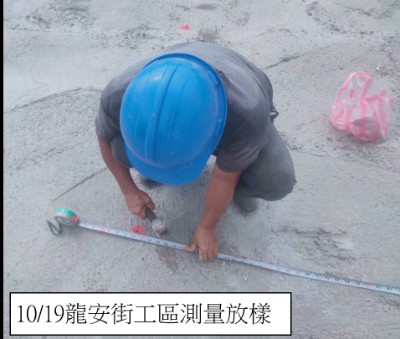

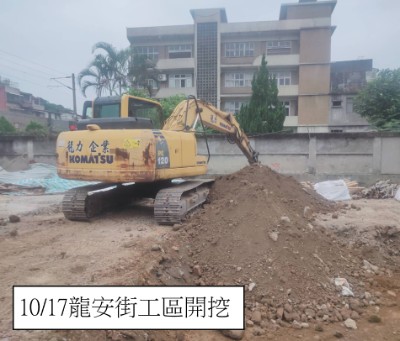

2023/10/26 [南榮河水質提升現地處理及沿岸水環境營造] 施工進度 工程累計預定進度:97.891%實際進度:93.367%進度落後原因(遭遇困難):第二次變更設計辦理中解決對策:已於112/9/4配合機關要求先行辦理復工,第二次變更設計擬展延工期90日曆天,後續提送修正之預定進度網圖。本週已完成工程(112/10/16~112/10/20):👷♂️籃球場地坪施作🚜人行橋矮墩混凝土澆置🧱龍安街工區整地、開挖、PC澆置🪒出風口美化烤漆施作
