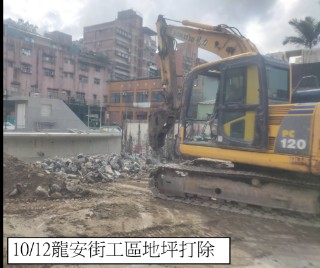

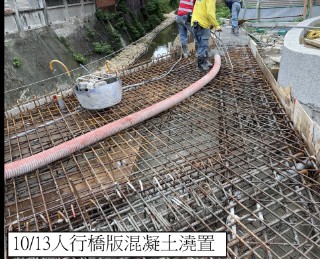

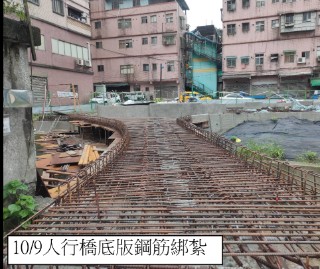

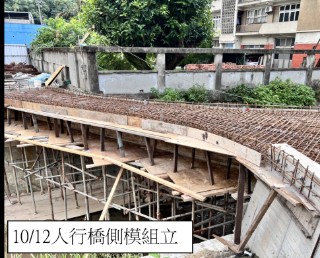

2023/10/16 ⌈南榮河水質提升現地處理及沿岸水環境營造⌋施工進度 工程累計預定進度:97.891% 實際進度:93.306% 進度落後原因(遭遇困難):第二次變更設計辦理中 解決對策:已於112/9/4配合機關要求先行辦理復工,第二次變更設計擬展延工期90日曆天,後續提送修正之預定進度網圖。 本週已完成工程:👷♂️人行橋模板組立、鋼筋綁紮 🚜人行橋版混凝土澆置 🧱龍安街工區既有地坪打除
