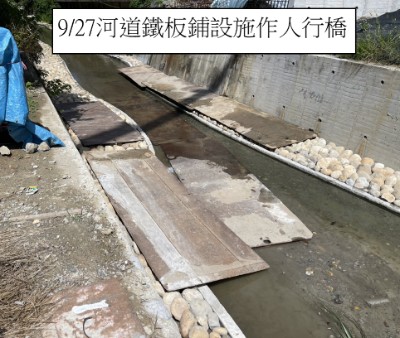

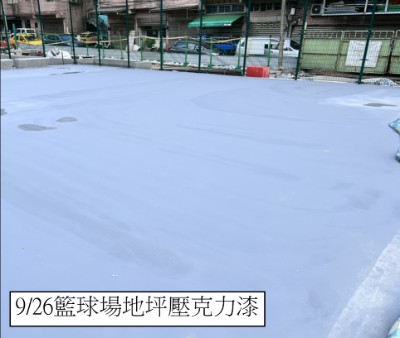

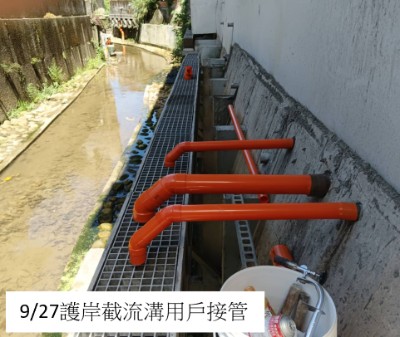

2023/10/02 南榮河水質提升現地處理及沿岸水環境營造施工進度 南榮河水質提升現地處理及沿岸水環境營造施工進度工程累計預定進度:97.891%實際進度:93.041%進度落後原因(遭遇困難):第二次變更設計辦理中解決對策:已於112/9/4配合機關要求先行辦理復工,第二次變更設計擬展延工期90日曆天,後續提送修正之預定進度網圖。本週已完成工程:1.河道漿砌卵石鋪設、灌漿2.人行橋模板組立3.籃球場地坪壓克力漆4.護岸截流溝用戶接管
